履约验收方案怎么写?
|
摘要
履约验收方案怎么写(完整指南 + 模板)

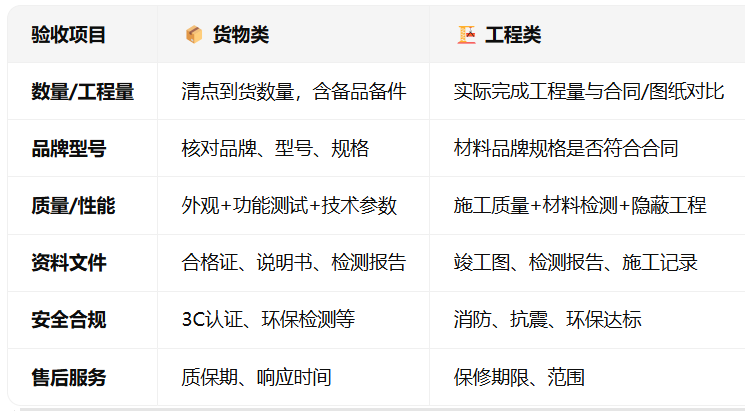

气动开窗器
履约验收方案怎么写(完整指南 + 模板)
一、核心逻辑:验收方案 = 回答 6 个问题
序号 要回答的问题 对应章节
① 验什么? → 验收范围 验收范围
② 谁来验? → 验收组织 验收小组
③ 按什么验? → 验收标准 验收依据与标准
④ 怎么验? → 验收程序与方法 验收程序
⑤ 验完怎么办? → 验收结论与处理 验收结论
⑥ 资料留什么? → 档案管理 资料归档

二、履约验收方案标准结构(可直接套用)
封面
【XX项目】履约验收方案
采购人:XXXX
项目名称:XXXX
合同编号:XXXX
编制日期:2026年X月X日
第一章:方案概述
写清楚为什么要做验收、依据什么做、达到什么目的
一、编制目的
为确保XX项目按合同约定质量和进度完成,规范验收工作流程,
特制定本履约验收方案。
二、编制依据
1.《中华人民共和国政府采购法》第41条
2.《政府采购法实施条例》第45条
3. 财政部87号令《政府采购货物和服务招标投标管理办法》
4. 本项目采购文件、投标文件、采购合同
5. 行业相关标准规范(如GB XXX)
三、验收目的
1. 验证供应商是否按合同约定完成全部履约义务
2. 评估项目质量是否符合国家标准和合同要求
3. 为后续保修维护和资金支付提供依据
第二章:项目基本情况
填写项 内容
项目名称 XXX
项目编号 XXX
采购人 XXX
供应商(乙方) XXX
合同金额 XXX万元
合同签订日期 20XX年X月X日
履约期限 20XX年X月X日 — 20XX年X月X日
项目类别 □货物类 □工程类 □服务类
验收方式 □一次性验收 □分期验收
第三章:验收范围与内容要点


写法示例(货物类):
本项目验收内容包括:
1. 数量验收:合同约定XX台,实际到货XX台,备品备件XX件
2. 品牌型号验收:合同约定品牌为XX,型号为XX
3. 外观验收:包装完好,无破损、划痕
4. 技术参数验收:逐一对照合同技术指标表
5. 功能测试:开机运行,测试XX功能
6. 资料验收:说明书、合格证、保修卡齐全
第四章:验收标准核心
按优先级排列,验收时按此顺序对照:
优先级 验收标准 说明
1 采购合同约定 核心依据,包括技术参数、服务承诺等
2 投标/响应文件承诺 视为合同组成部分
3 招标文件技术要求 验收的重要参考
4 行业强制标准 如GB标准,满足
5 样品/封样对照 实物对照验收
6 设计图纸/方案 工程类、服务类依据
第五章:验收组织关键
写法示例:
成立履约验收小组:
组长:XXX(采购人负责人)
成员:XXX(业务部门)、XXX(技术人员)、XXX(实际使用人)
人数:共5人(单数)
本项目为大型复杂项目,邀请XX质量检测机构参与验收。
第六章:验收程序与方法操作指南
通用流程(5步走)
第1步:供应商提交验收申请 + 验收资料
↓
第2步:采购人审核资料,确认验收条件满足
↓
第3步:成立验收小组,制定验收计划
↓
第4步:实施验收(现场检查 + 资料审查 + 功能测试)
↓
第5步:出具验收书,各方签字确认
不同项目的验收方法
项目类型 验收方法
货物类 ①出厂检验(可选)→ ②开箱检验 → ③安装调试 → ④技术验收(功能测试)
工程类 ①隐蔽工程验收 → ②分部分项验收 → ③竣工验收 → ④资料验收
服务类 ①过程考核(分期)→ ②交付物验收 → ③满意度评价 → ④总体评估
验收方法 适用场景
现场检查 货物外观、工程实体、服务现场
资料审查 合同、报告、检测报告、施工记录等
技术测试 设备性能、系统功能、材料检测
专家评审 技术复杂项目,邀请专家组评审
功能测试/试运行 软件系统、设备需运行验证
询问调查 了解服务过程、人员到岗等情况
第七章:验收时间安排
阶段 时间节点 工作内容
验收准备 履约完成后 5个工作日内 供应商提交验收申请及资料
验收实施 收到申请后 10个工作日内 验收小组实施验收
出具结论 验收完成后 3个工作日内 出具验收书
整改复验 不合格后 X个工作日内 供应商整改后重新申请验收
法规要求:验收应在履约完成后及时进行,一般不超过合同约定竣工日期后30天。
第八章:验收结论与处理结果
验收结论 含义 后续处理
合格 全部满足标准 签署验收书 → 项目交接 → 支付尾款
基本合格 基本满足,有小瑕疵 限期整改 → 整改后复验 → 合格后交接
不合格 未达到标准 供应商限期整改 → 重新验收;严重的可解除合同/索赔
重要原则:验收结论为不合格的,供应商限期整改,整改后重新申请验收。
第九章:验收资料归档
序号 归档资料 保存期限
1 验收方案 验收结束之日起 ≥15年
2 验收申请 ≥15年
3 验收小组名单 ≥15年
4 验收记录/报告 ≥15年
5 第三方检测报告(如有) ≥15年
6 验收书(双方签字盖章) ≥15年
7 整改记录(如有) ≥15年
法规明确:验收资料不得伪造、编造、隐匿或违规销毁,保存期不少于15年。
第十章:附件
附件编号 内容
附件1 验收小组名单及签字
附件2 验收计划表
附件3 验收记录表
附件4 政府采购履约验收书(模板见下方)
附件5 验收资料清单
三、履约验收书模板(常用)
═══════════════════════════════════════════
政府采购履约验收书(货物类)
═══════════════════════════════════════════
采购人:____________ 项目名称:____________
供应商:____________ 合同编号:____________
合同金额:____________ 验收时间:____________
┌──────────┬──────────┬──────────┐
│ 验收内容 │ 验收标准 │ 验收结论 │
├──────────┼──────────┼──────────┤
│ 货物清单 │ 合同约定 │ □合格□不合格 │
│ 品牌型号 │ 合同约定 │ □合格□不合格 │
│ 技术参数 │ 合同约定 │ □合格□不合格 │
│ 功能测试 │ 合同约定 │ □合格□不合格 │
│ 质量证明 │ 国家标准 │ □合格□不合格 │
│ 售后服务 │ 合同承诺 │ □合格□不合格 │
└──────────┴──────────┴──────────┘
存在问题/改进意见:_________________________
最终结论:□ 合格 □ 不合格
验收小组签字:____________ ____________ ____________
采购人意见:________________(盖章)
供应商确认:________________(盖章)
日期:20XX年XX月XX日
═══════════════════════════════════════════
四、写作技巧总结
技巧 说明
合同是王道 验收标准第一条是"合同约定",不是国家标准
量化可操作 不写"质量合格",要写"符合GB XXX标准,参数达到XXX"
分清项目类型 货物/工程/服务验收内容完全不同,别混用
明确时间节点 验收准备→实施→结论,每个环节都有时间要求
结论明确 验收结论只能是"合格"或"不合格",不能模棱两可
签字盖章齐全 采购人+供应商+验收小组,缺一不可
资料保存15年 这是法规硬性要求,务必写进方案
一句话总结
履约验收方案 = 验什么(范围内容)+ 按什么验(标准依据)+ 谁来验(组织人员)+ 怎么验(程序方法)+ 验完怎么办(结论处理)+ 资料留多久(归档)
如需针对你的具体项目类型(货物/工程/服务/IT软件等)定制验收方案,告诉我项目类型和基本信息,我帮你直接生成!
产品展示
- 舞台验收
- 检测验收机构
- cnas检测机构 - 检测机构资质 - 检验检测机构 - 电器检测机构 - cma检测机构 - 医疗器械检测机构 - 第三方检测机构 - 验收公司 - 检测鉴定机构 - 第三方验收机构 - cma认证检测机构 - 韶关 - 茂名 - 梅州 - 惠州 - 中山 - 佛山 - 东莞 - 珠海 - 广州 - 深圳 - 广东 - 崇左 - 来宾 - 政采验收机构 - 贺州 - 百色 - 计量检测机构 - 贵港 - 钦州 - 防城港 - 北海 - 梧州 - 桂林 - 柳州 - 南宁 - 广西 - 青海 - 渭南 - 陕西 - 晋城 - 吕梁 - 长治 - 电子检测机构
- 履约验收
- 验收
- 舞台搭建规范
- 验收标准
- 舞台验收规范
- 政府采购履约验收
- 数据中心机房等级评定
- 舞台搭建验收
